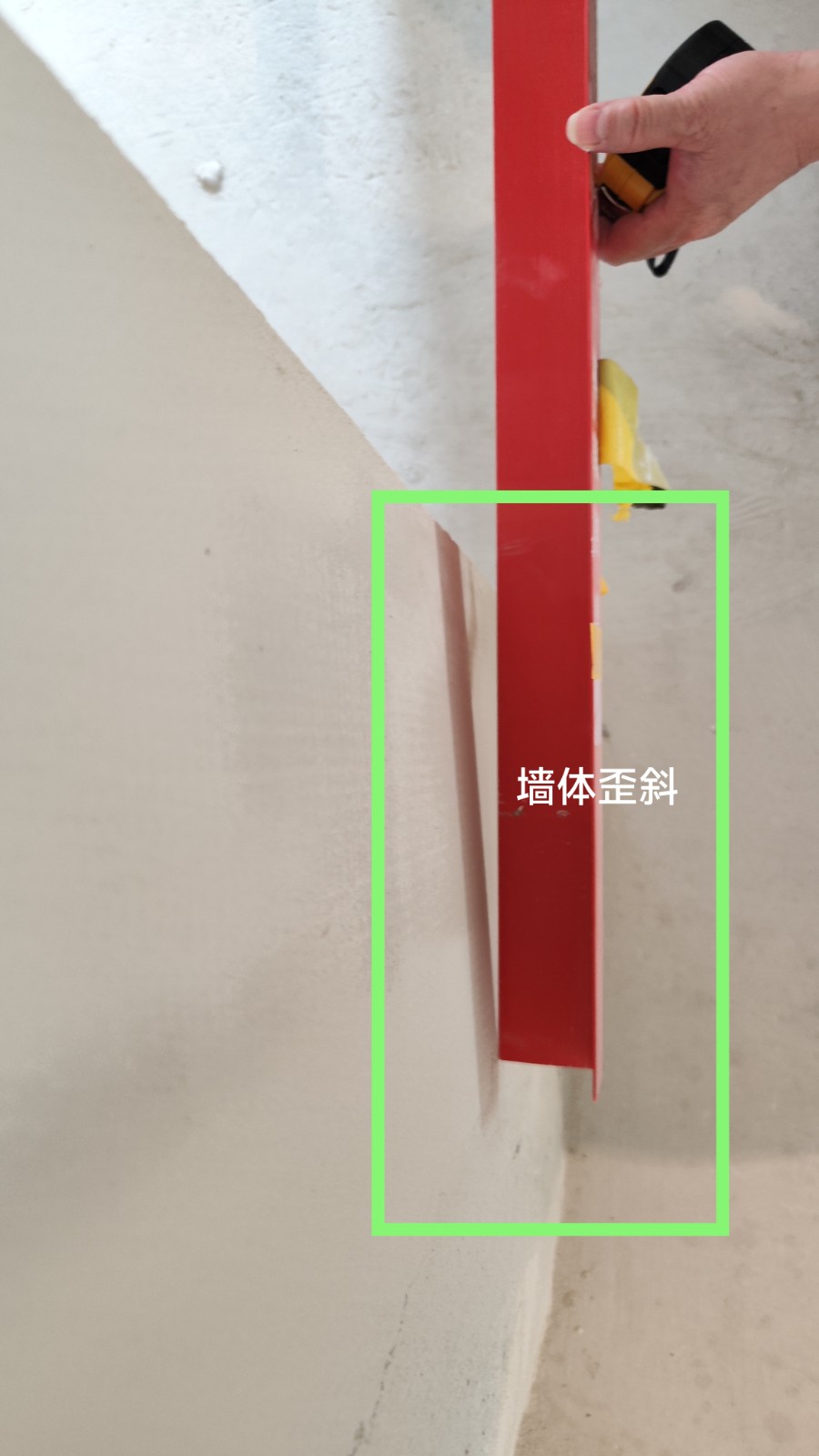

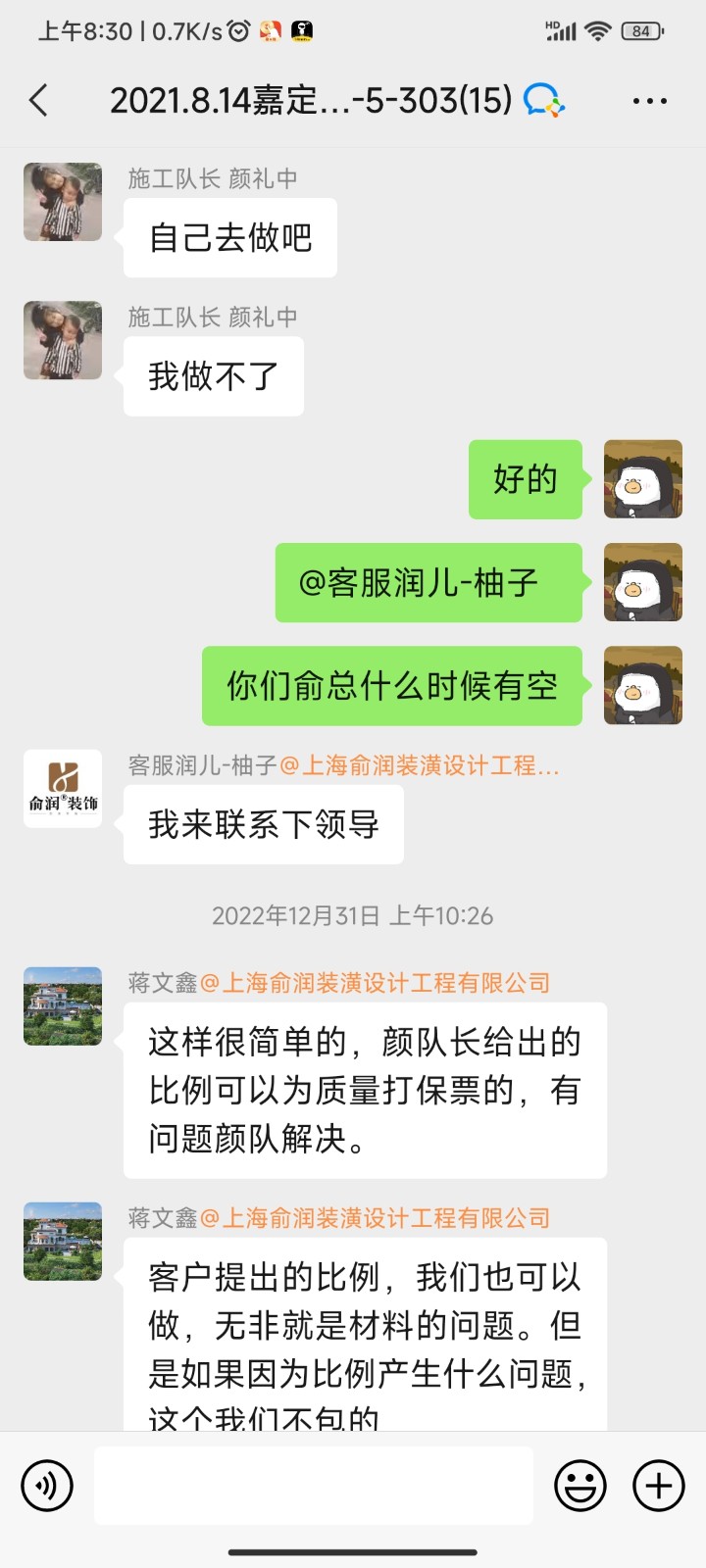

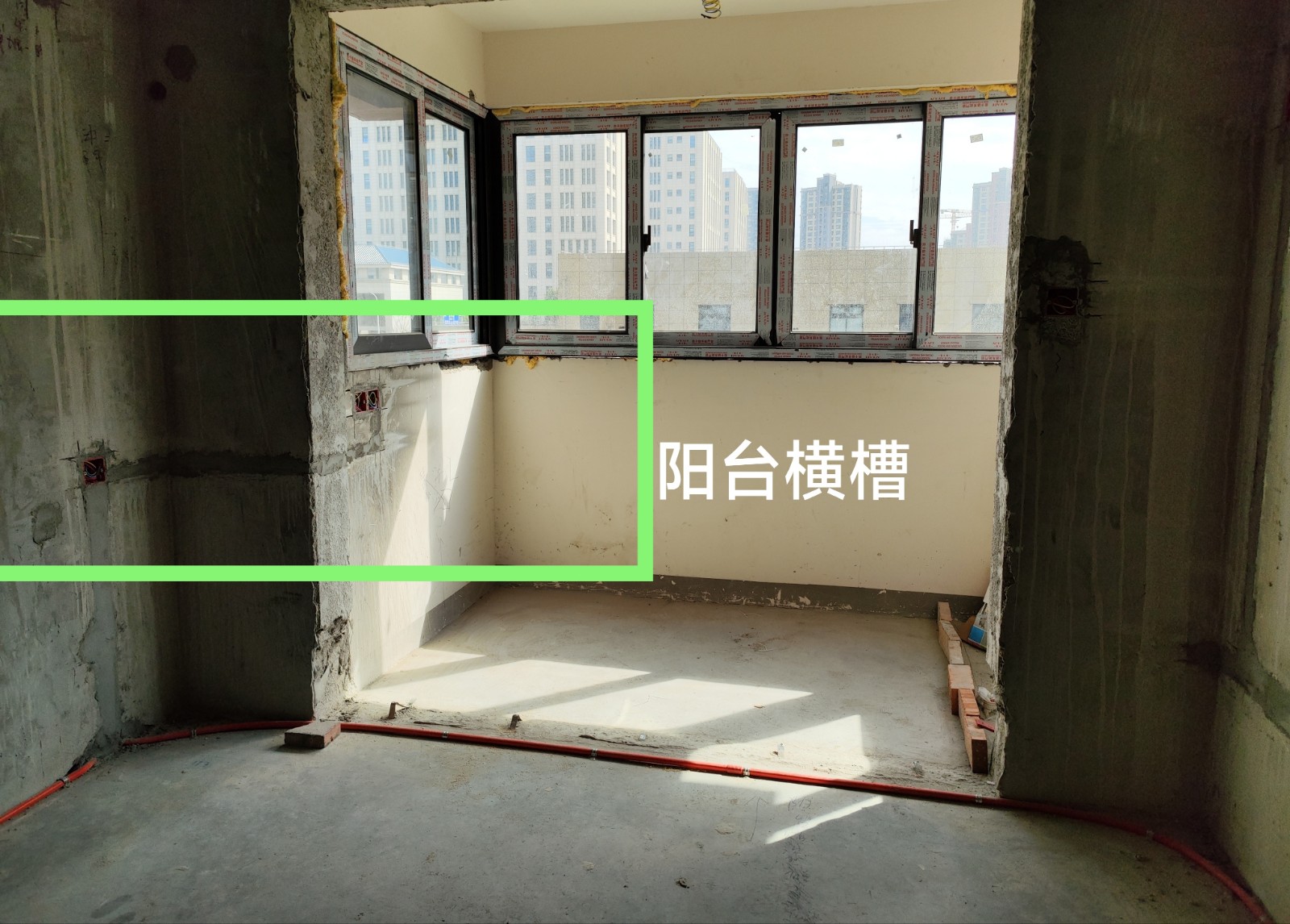

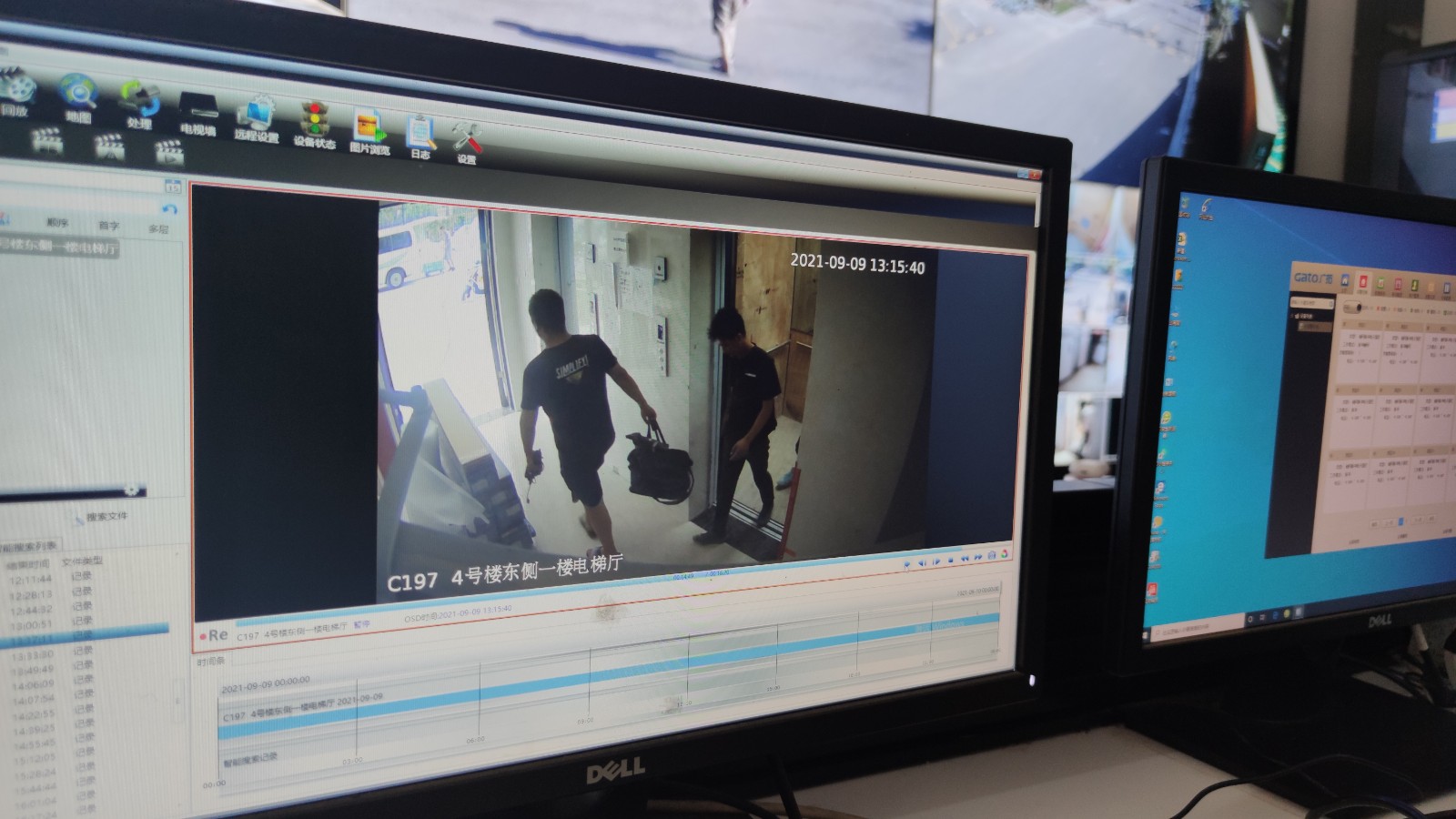

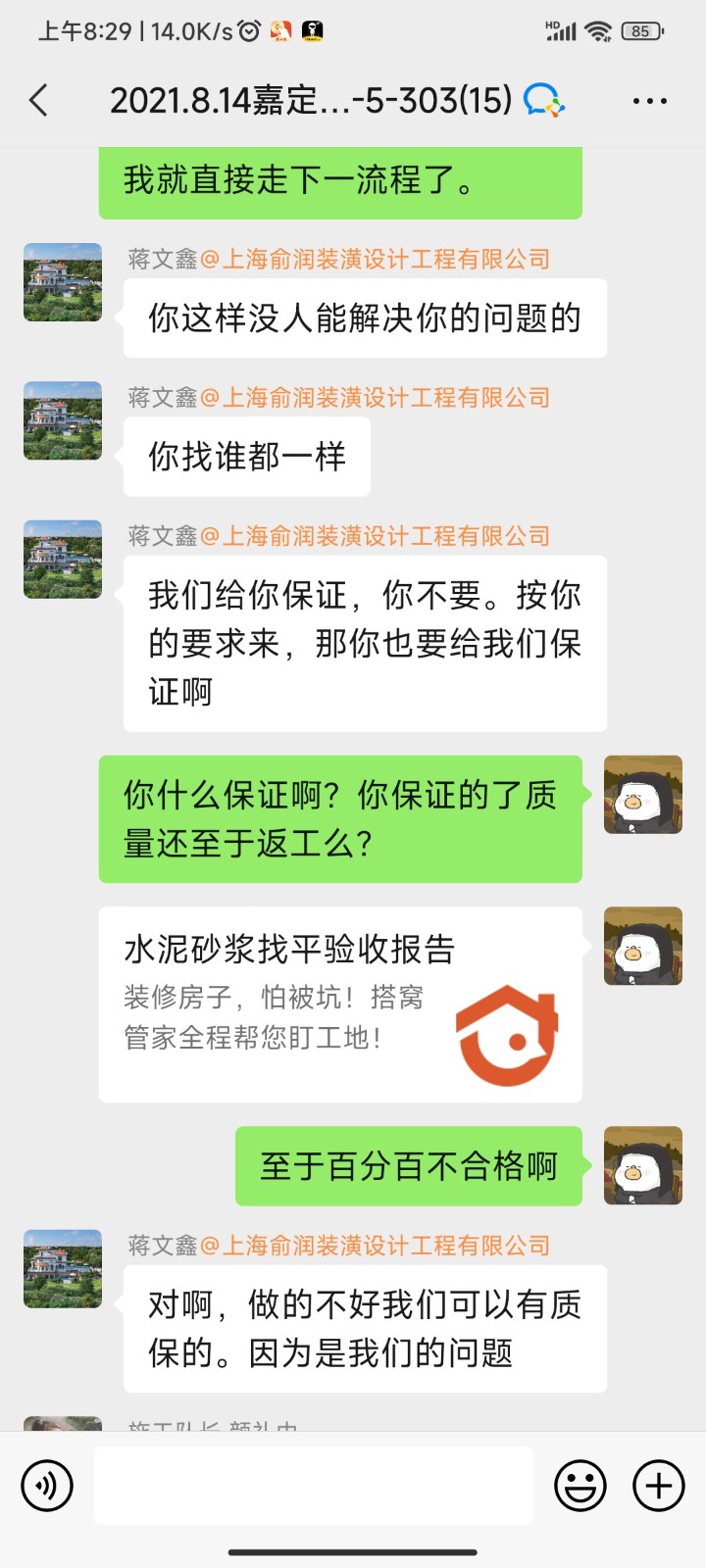

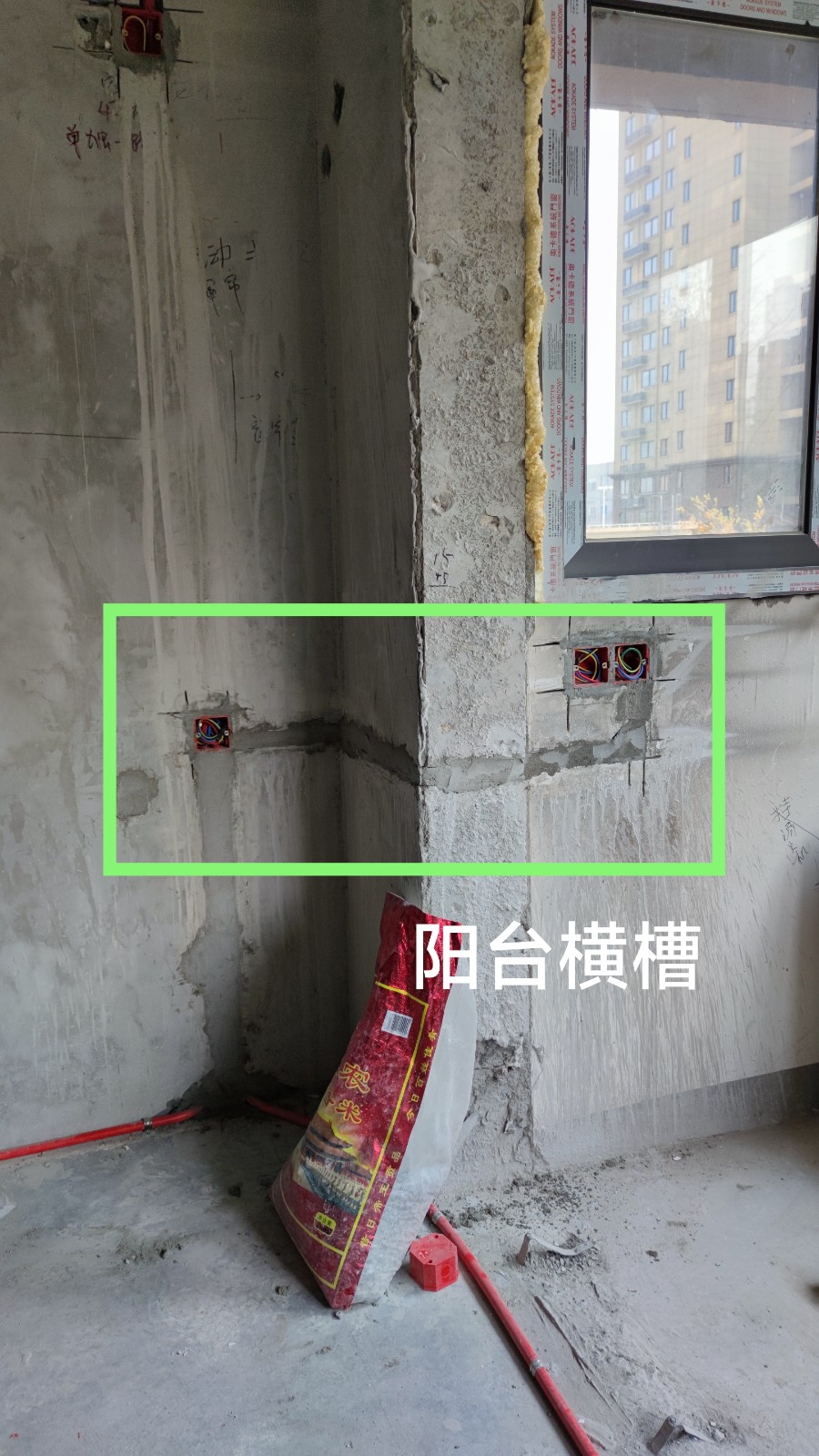

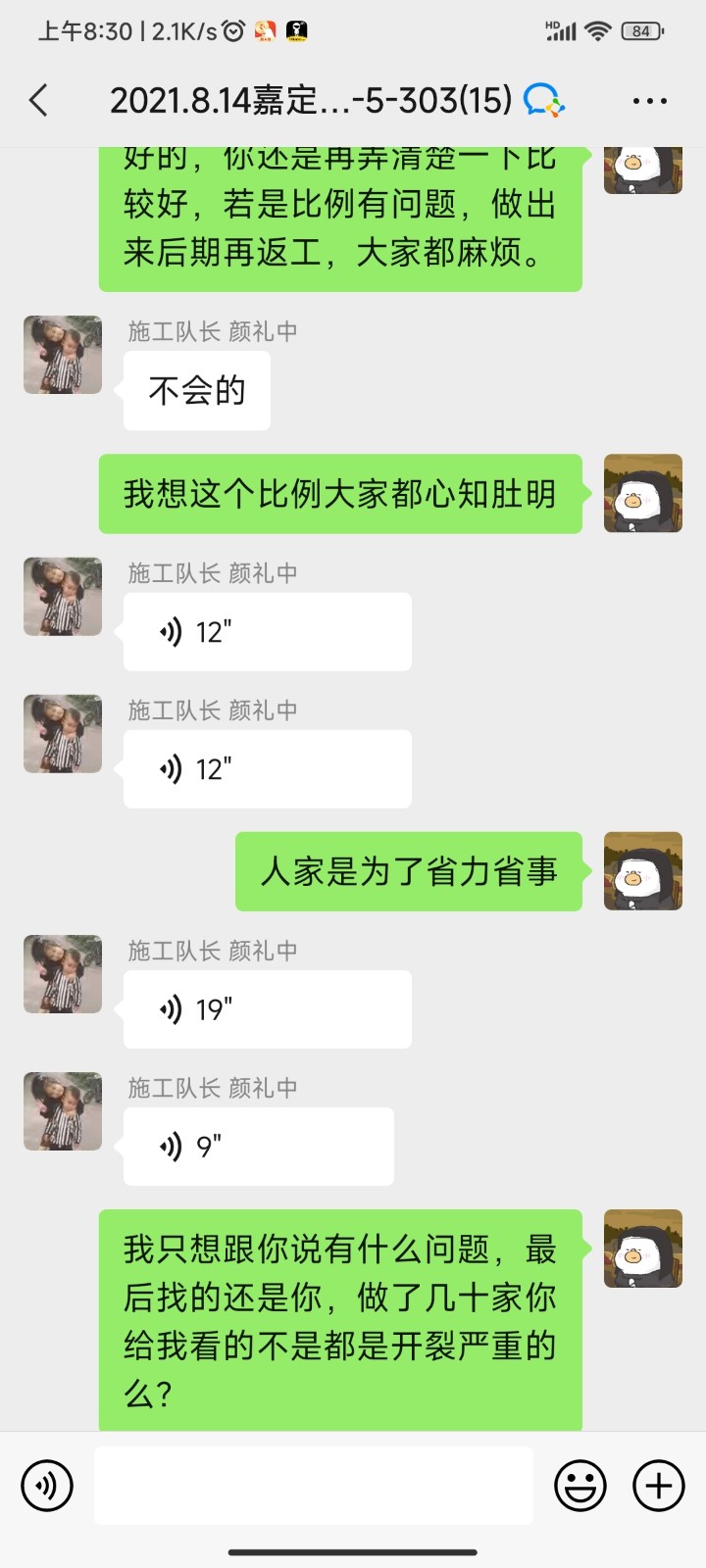

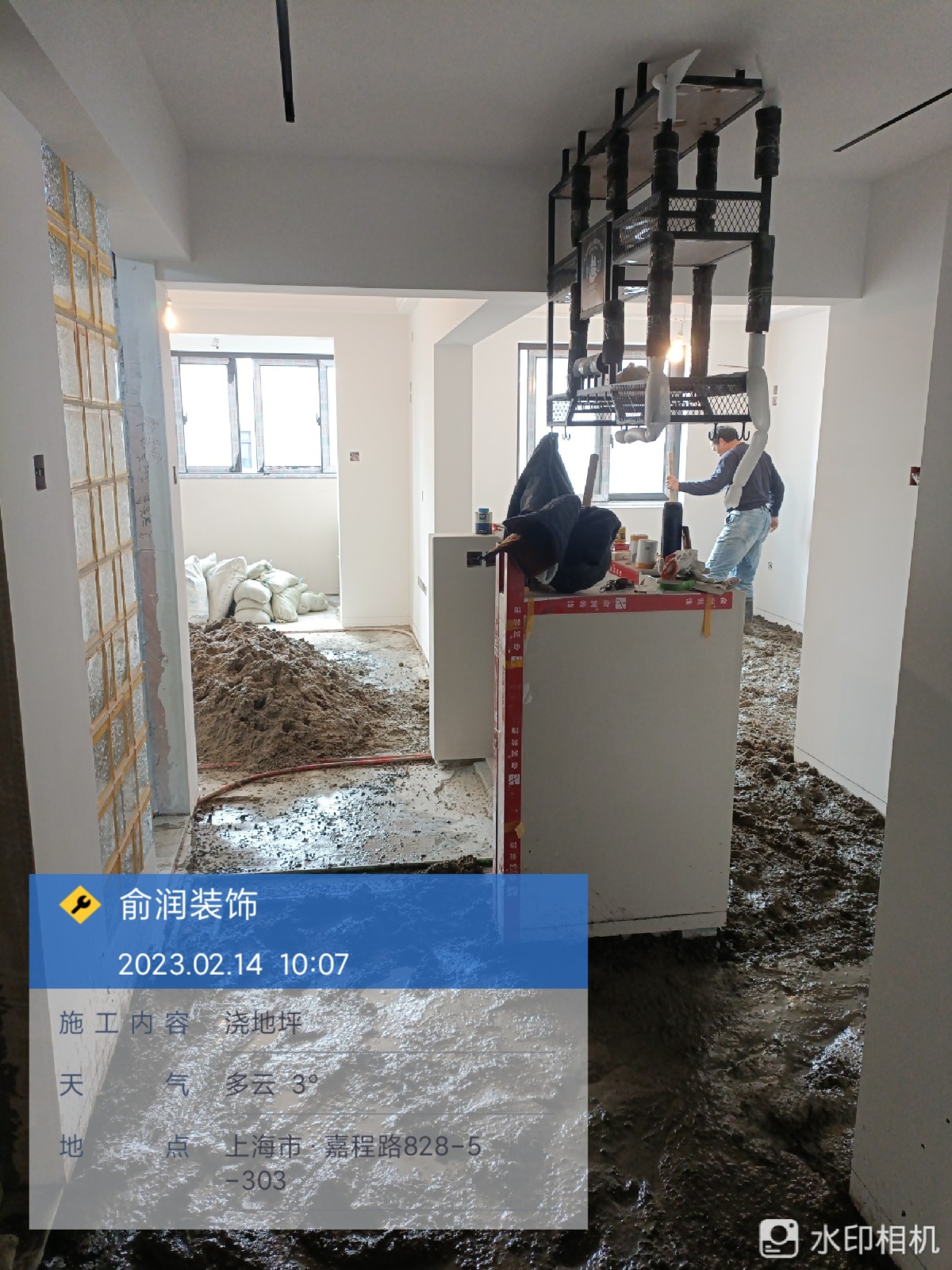

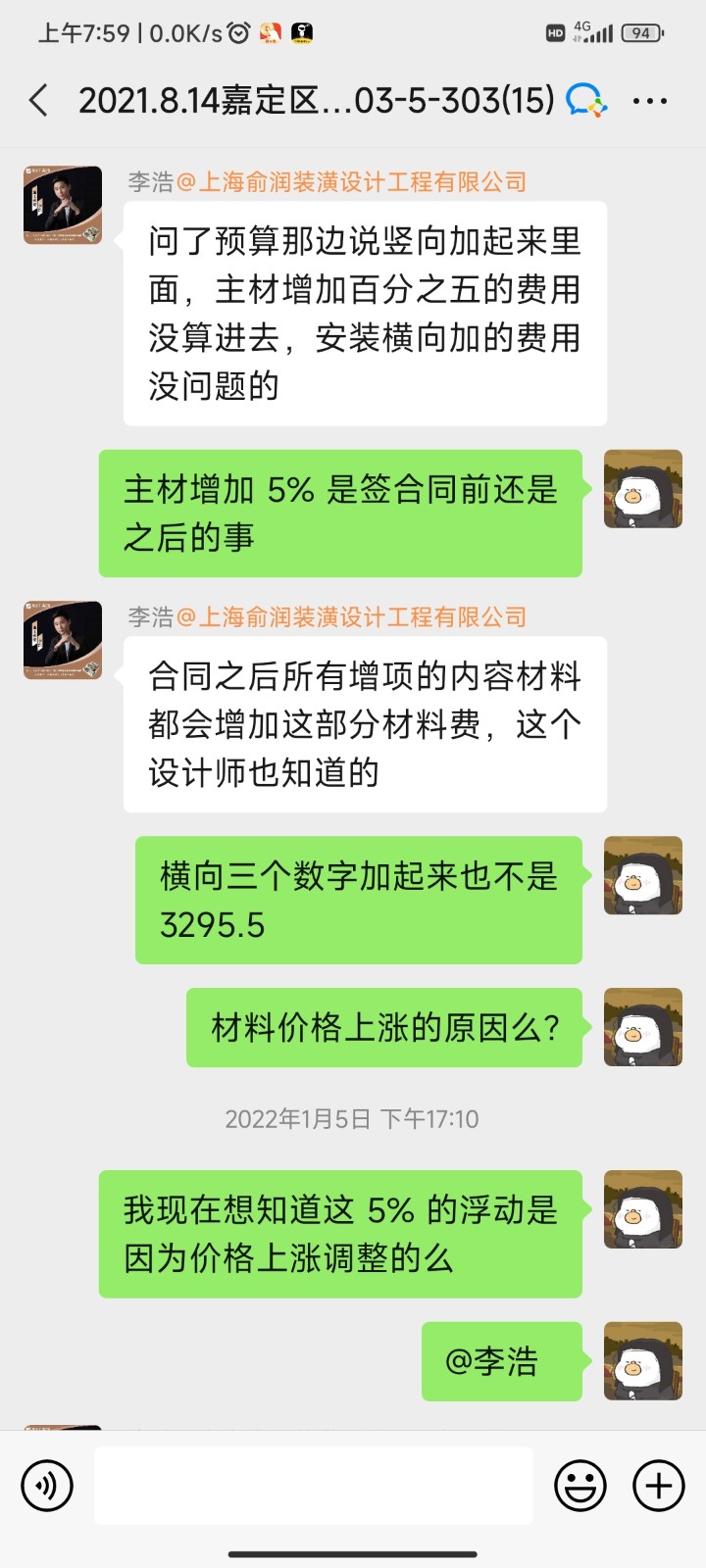

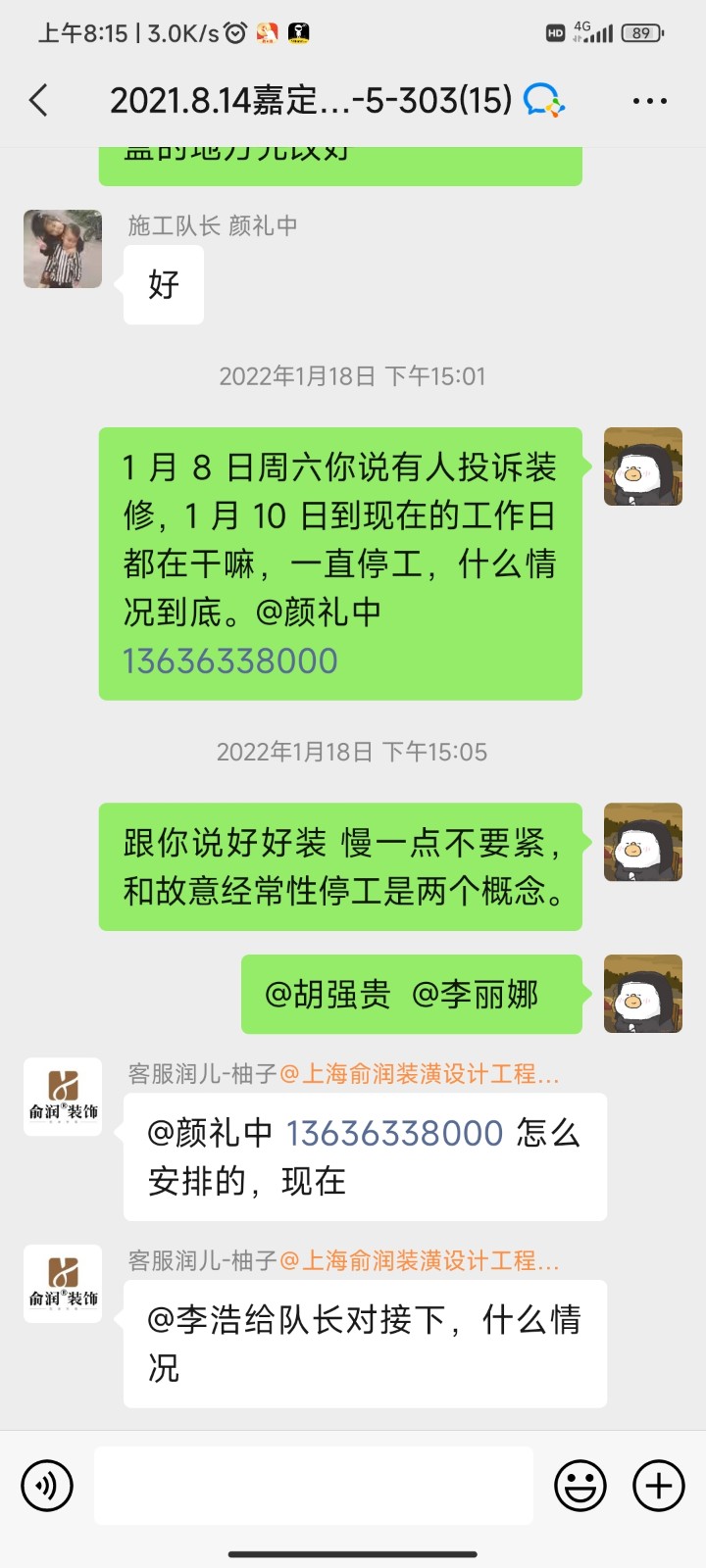

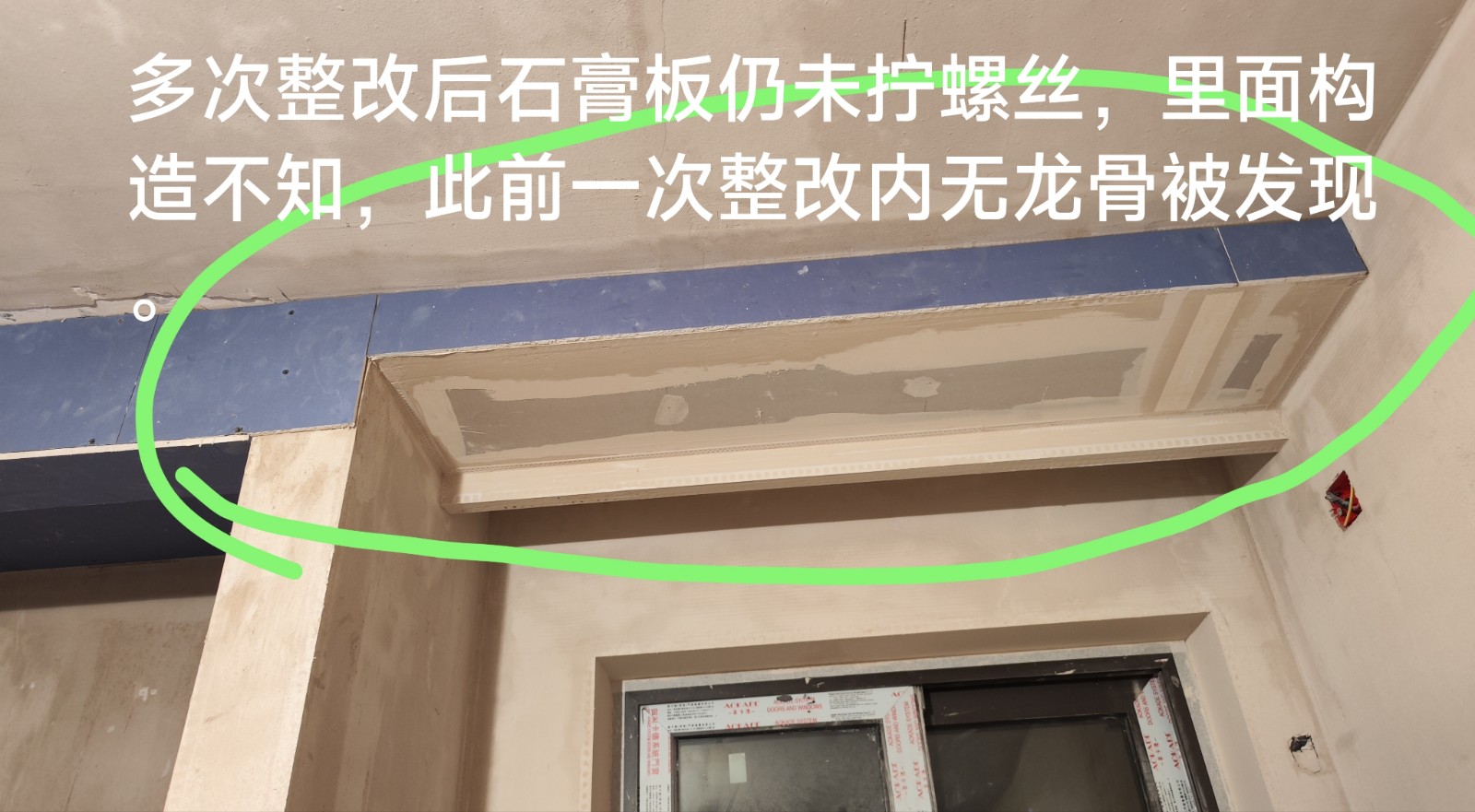

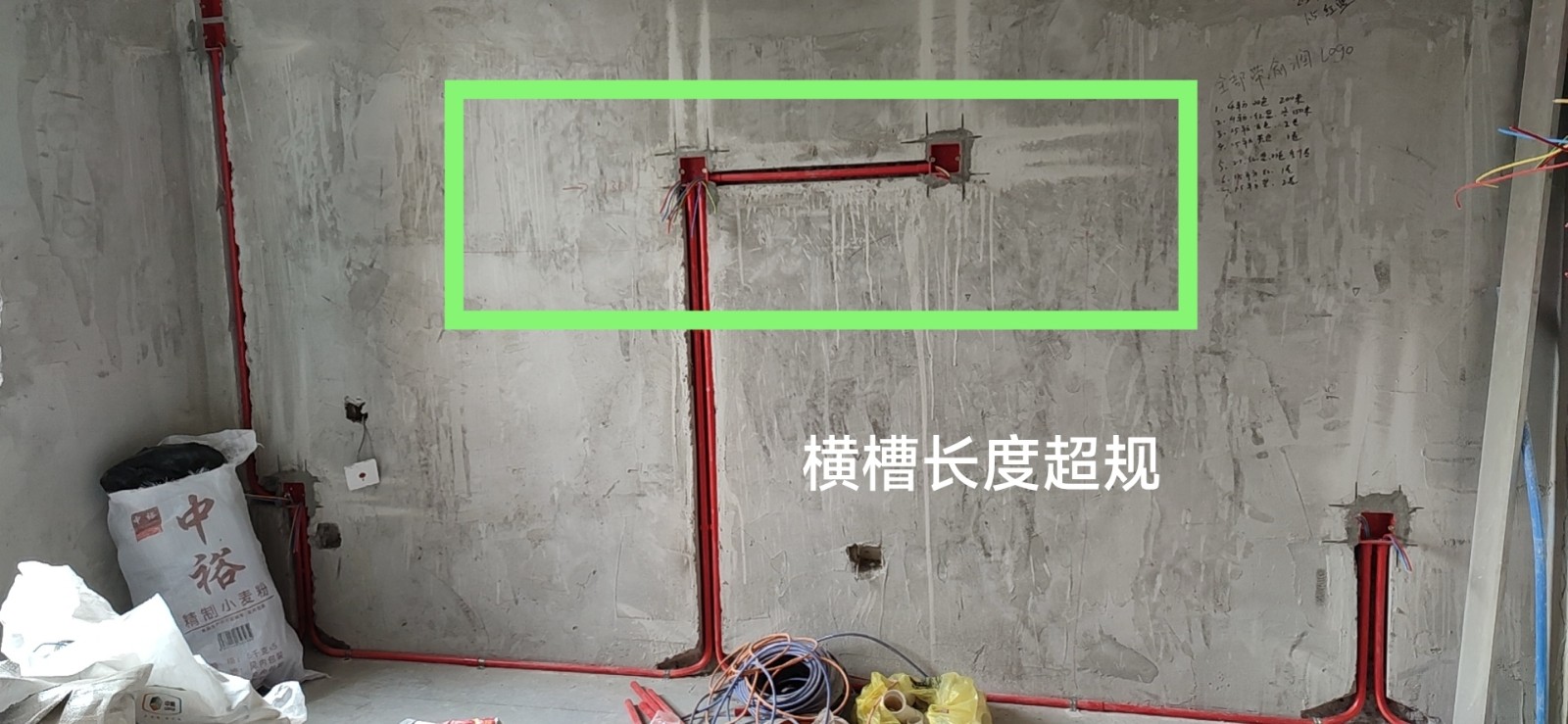

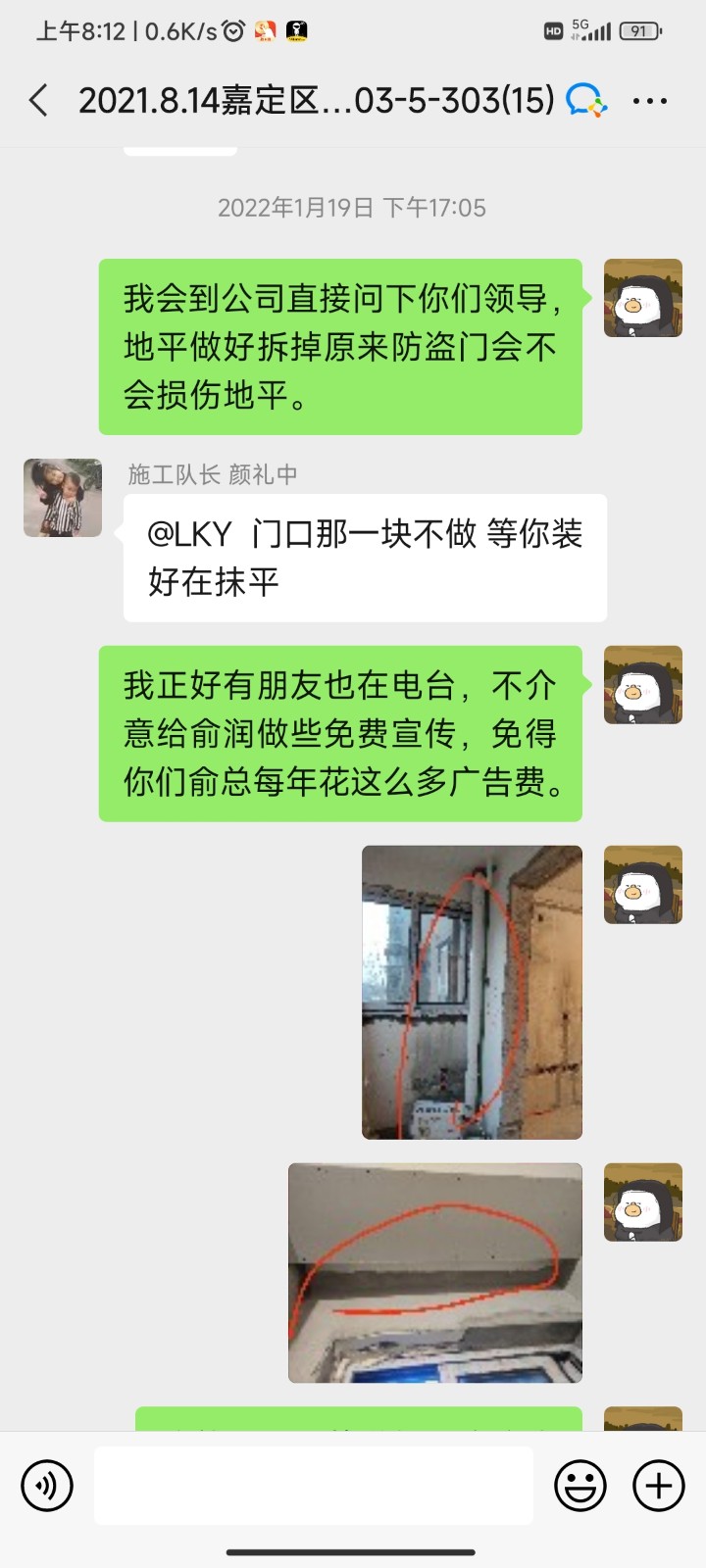

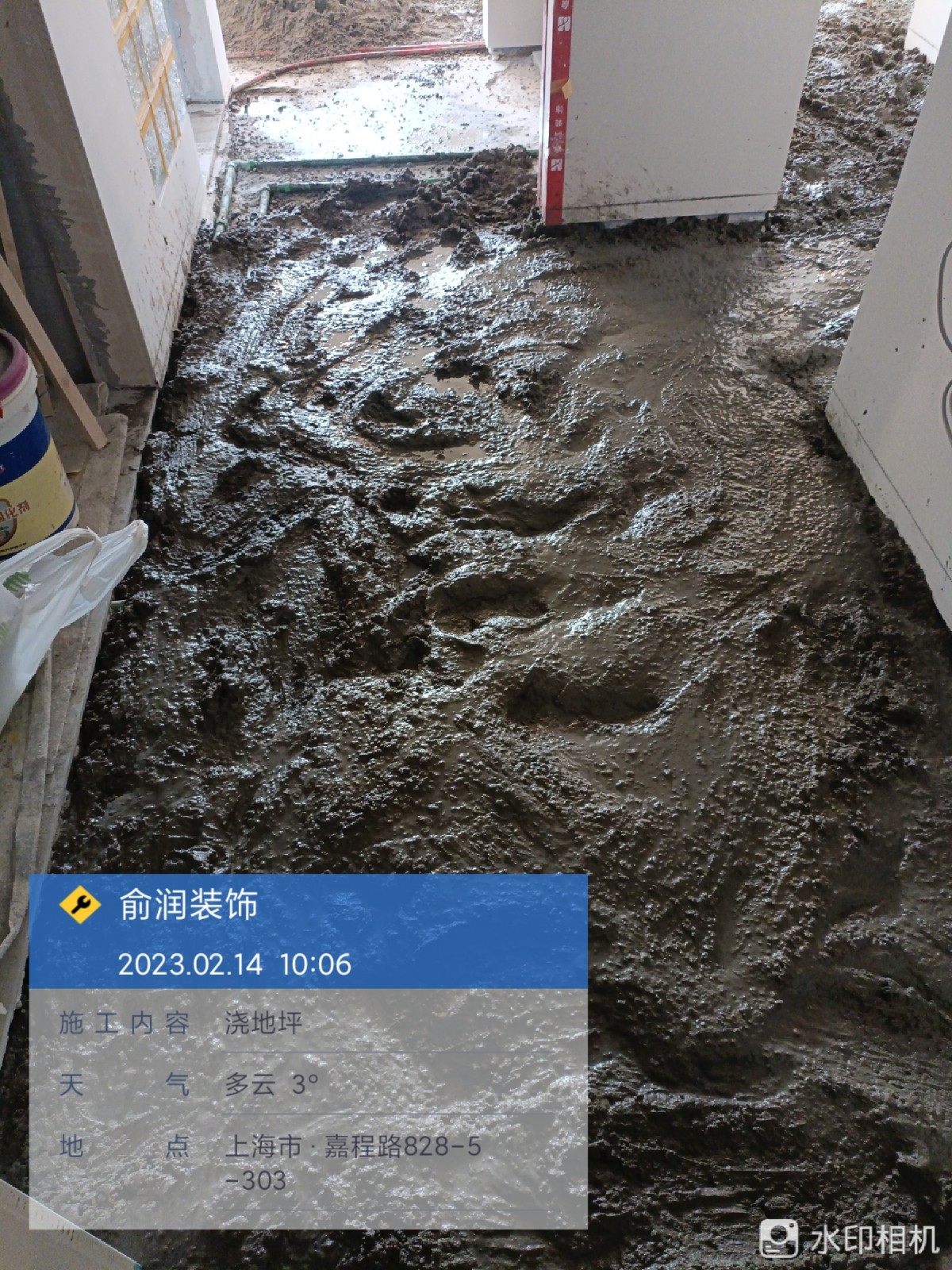

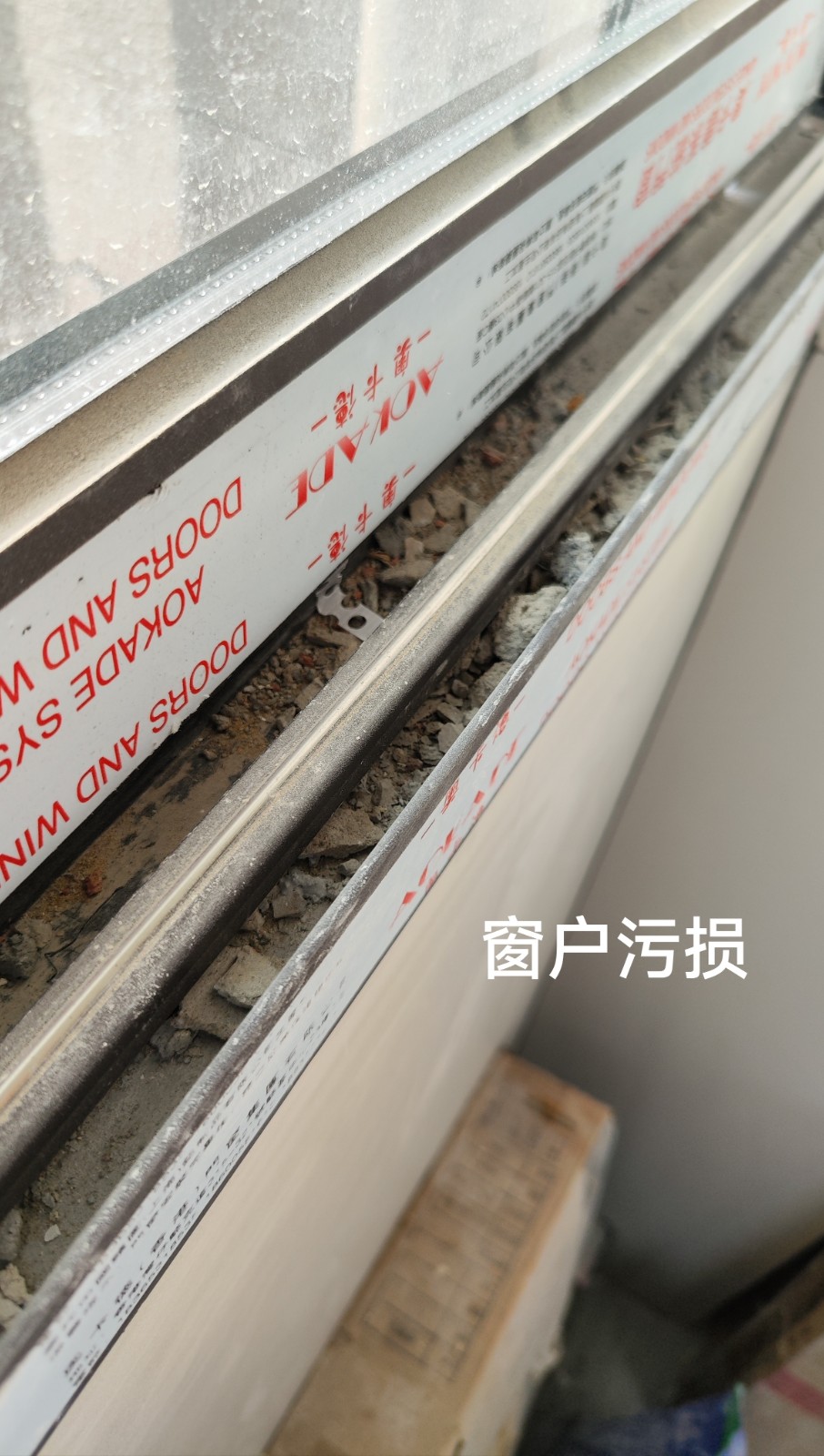

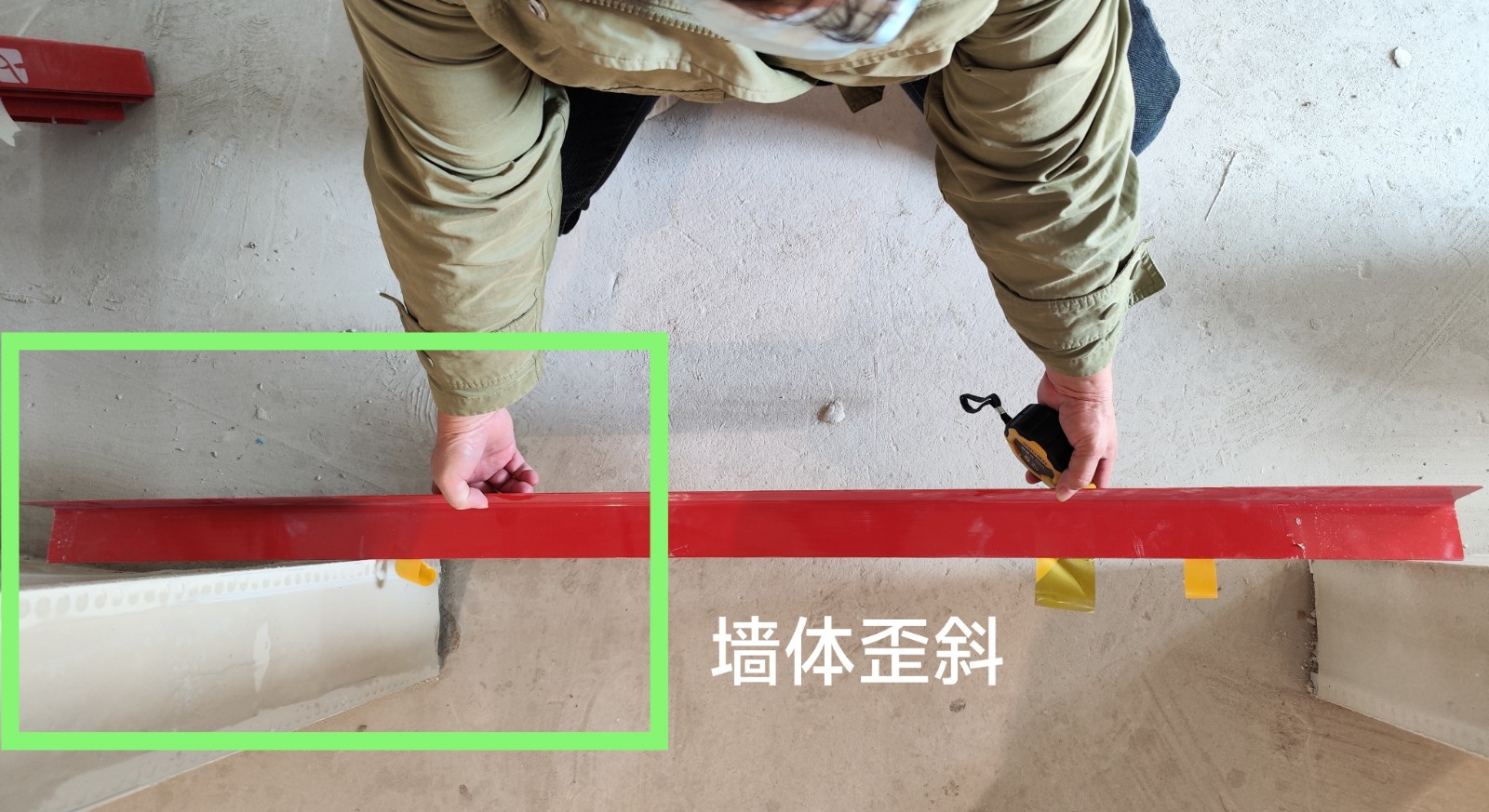

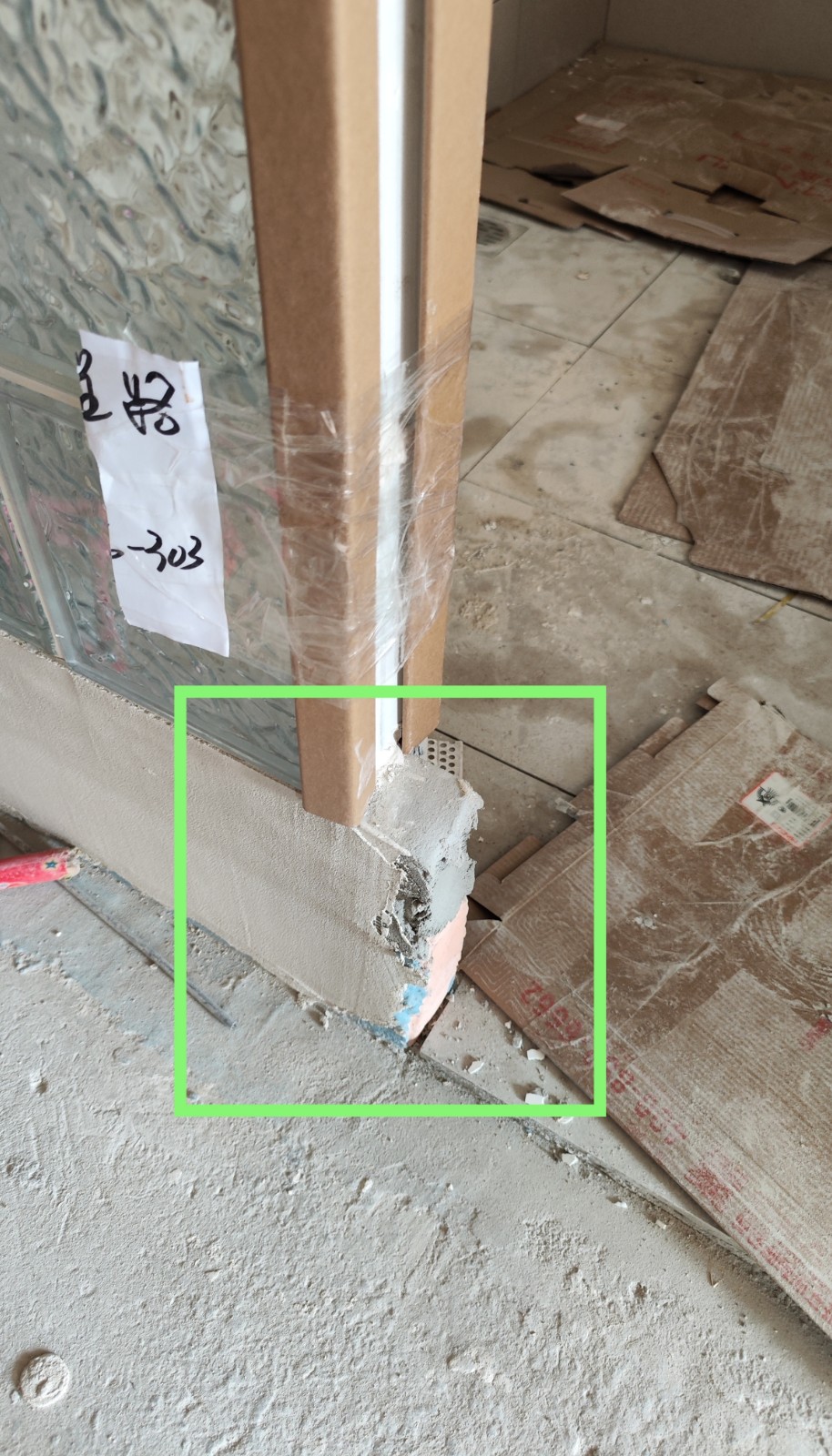

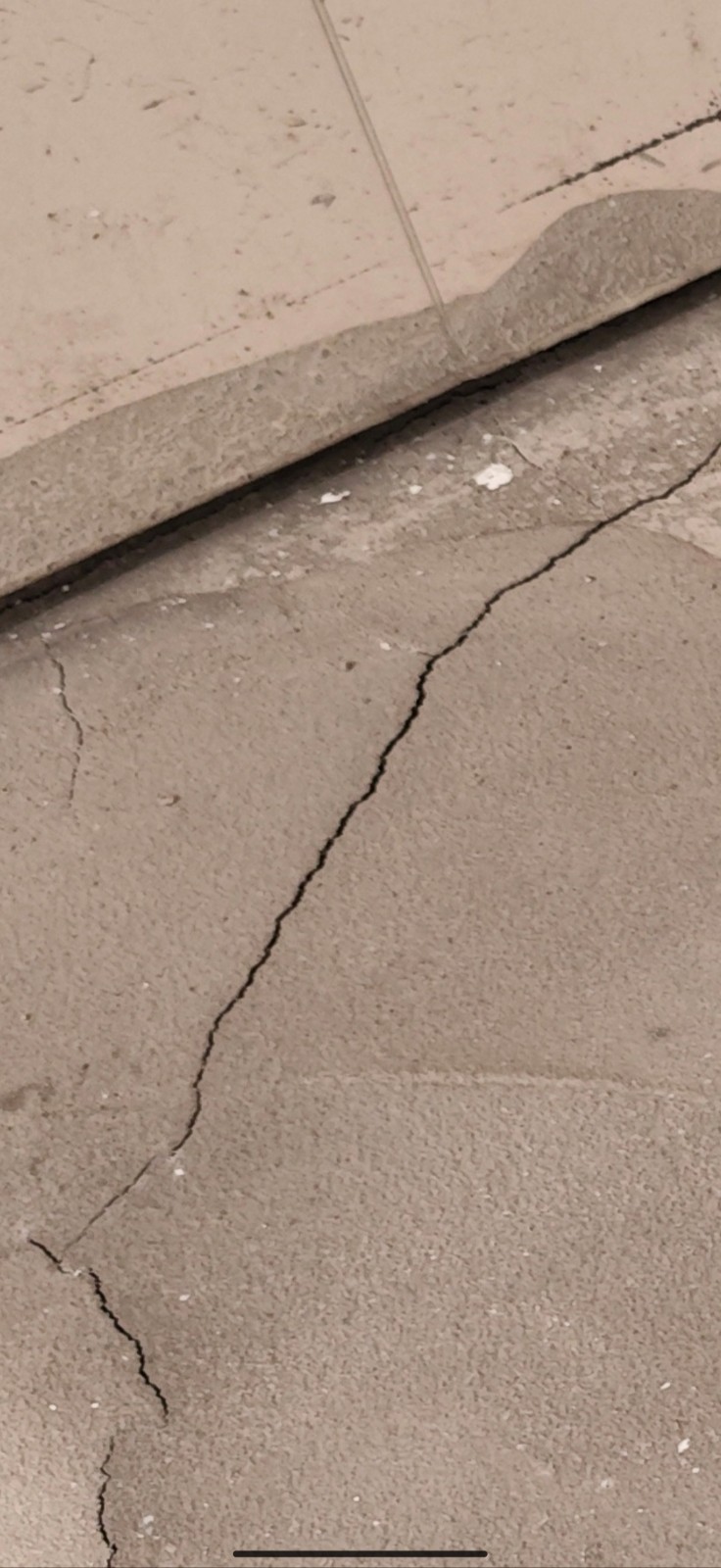

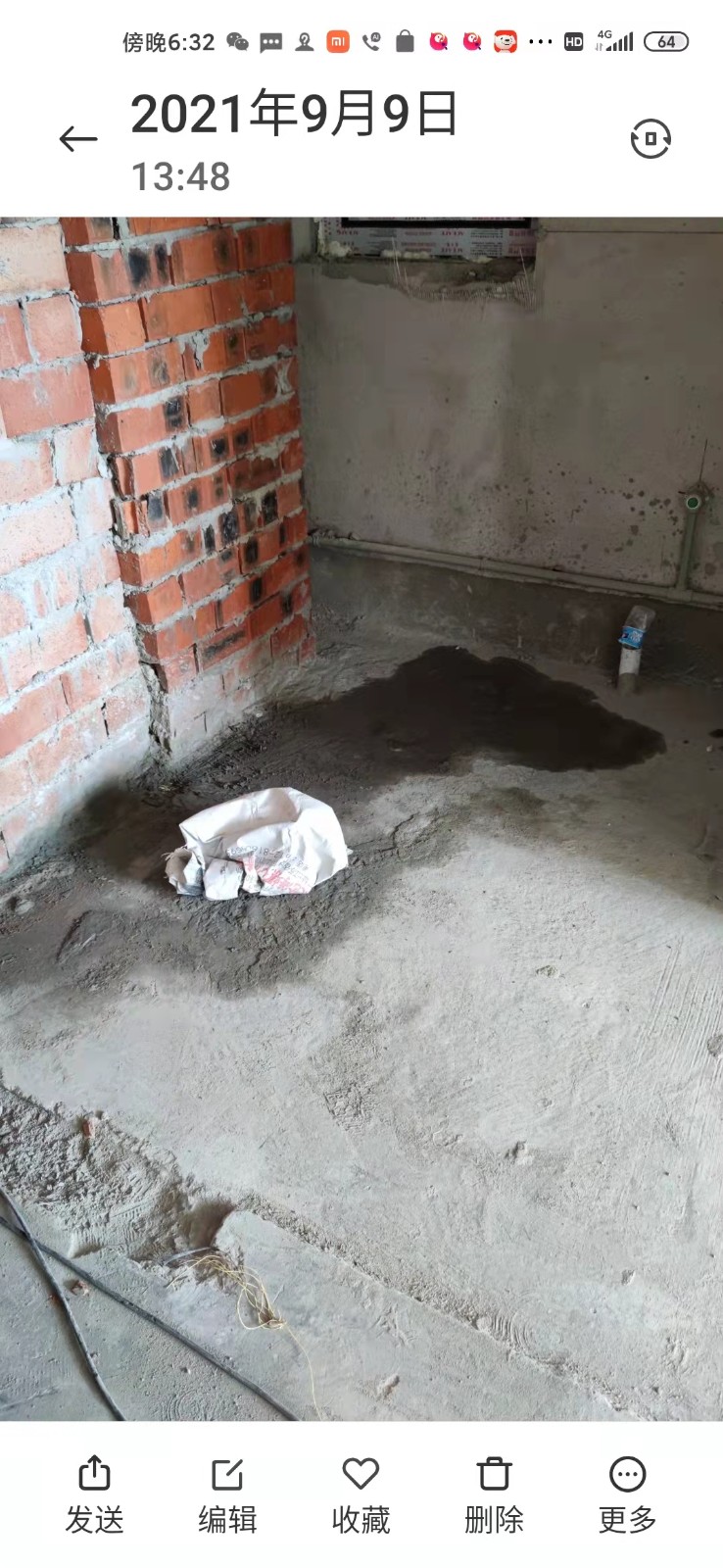

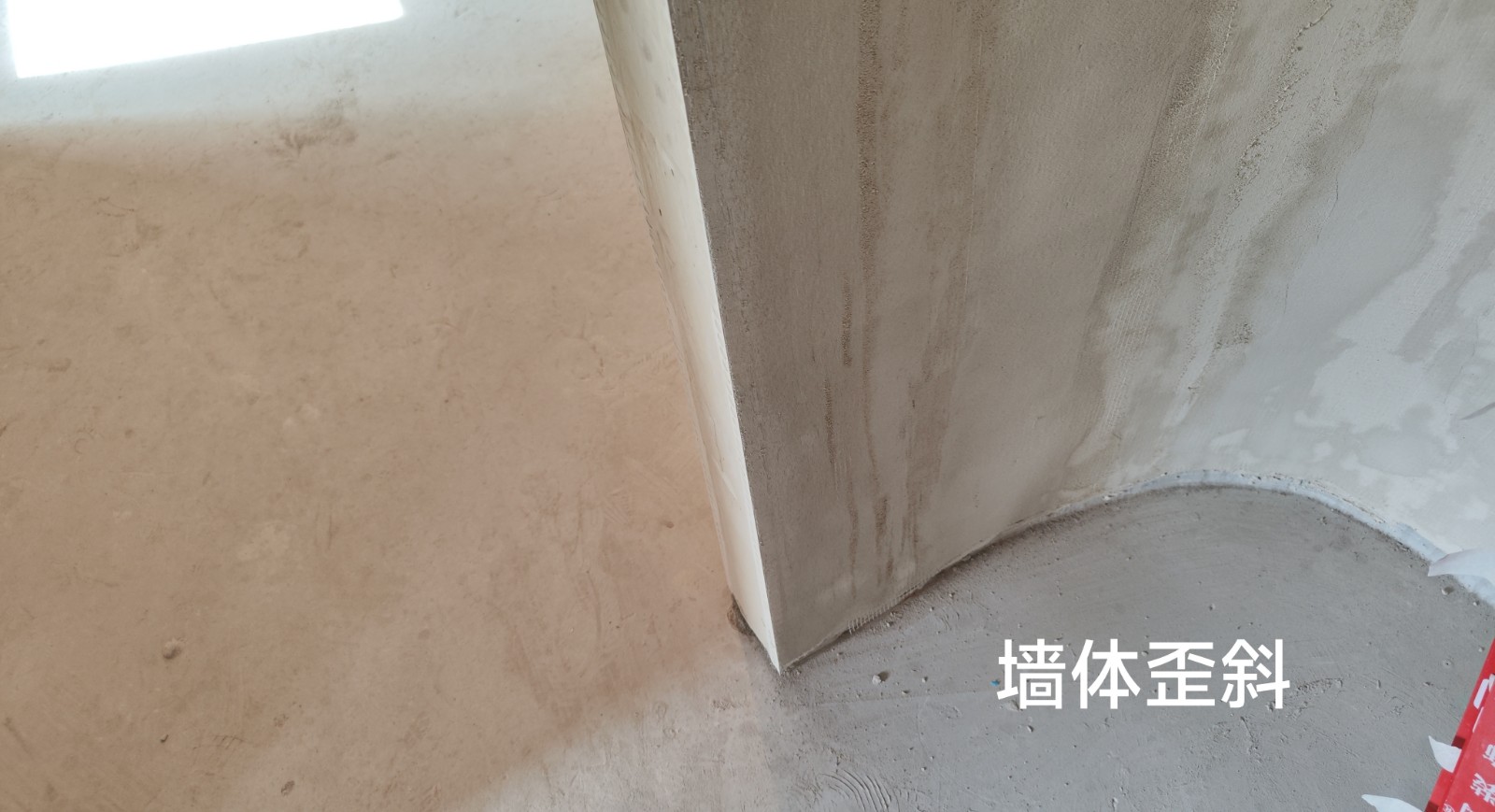

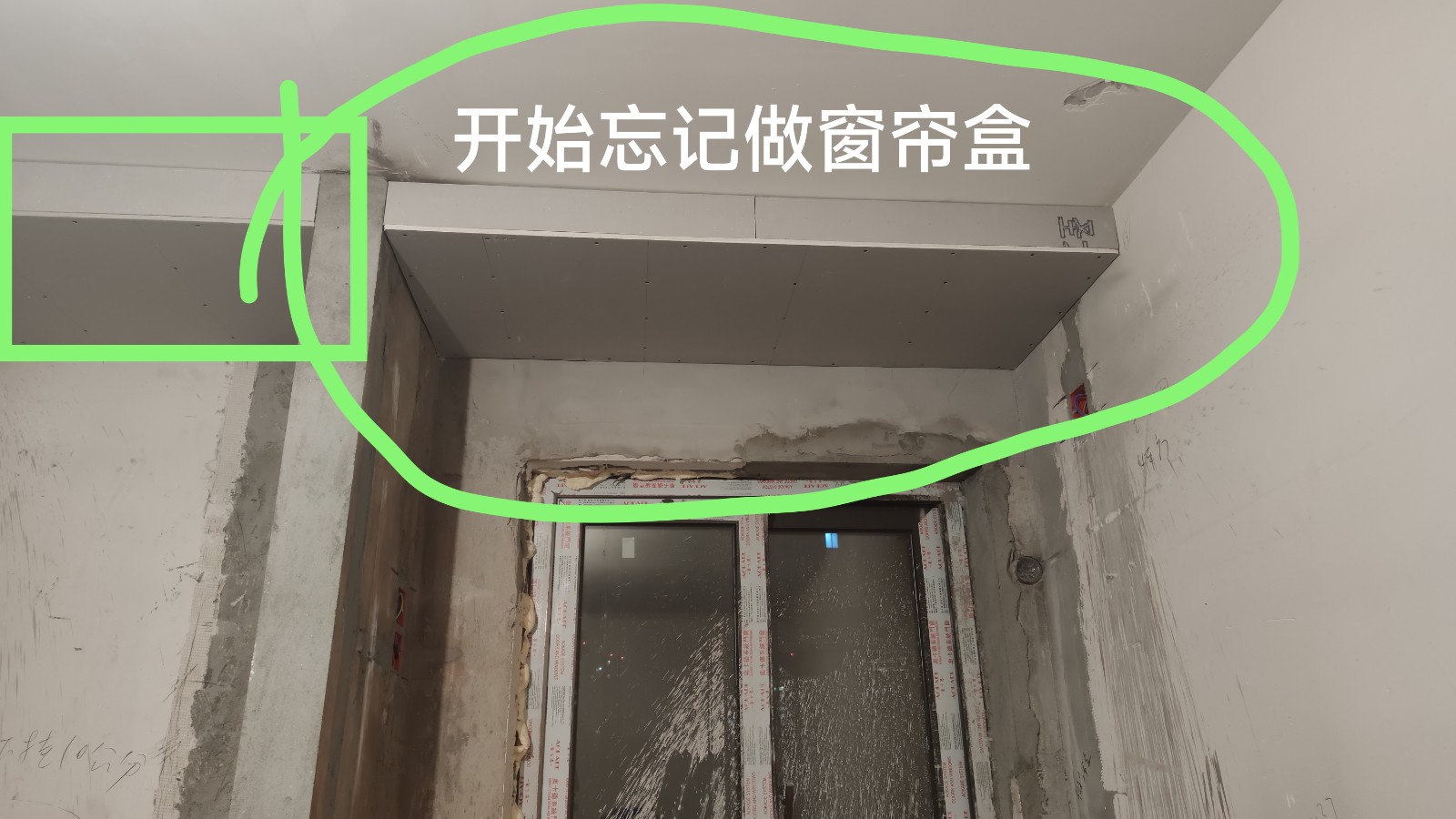

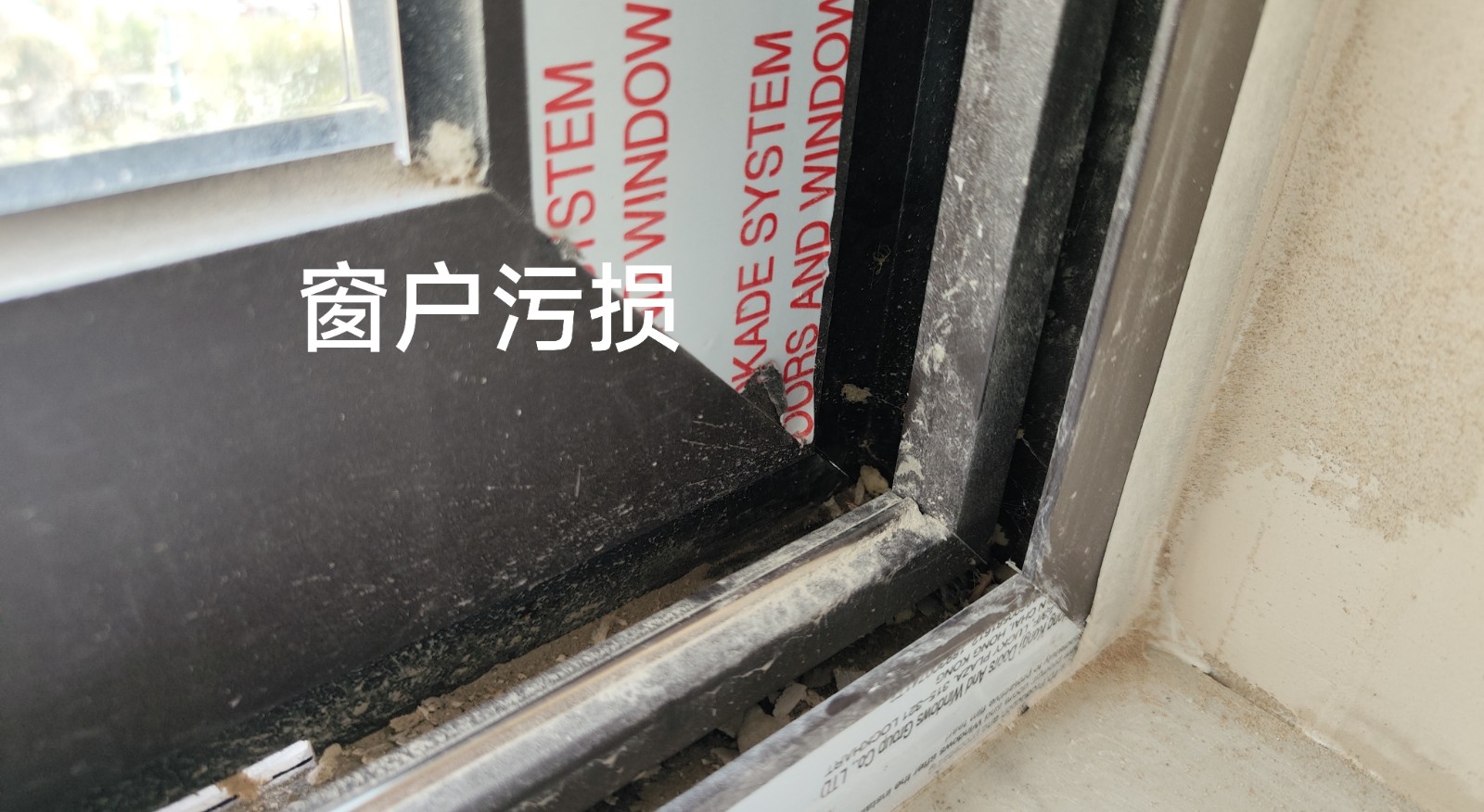

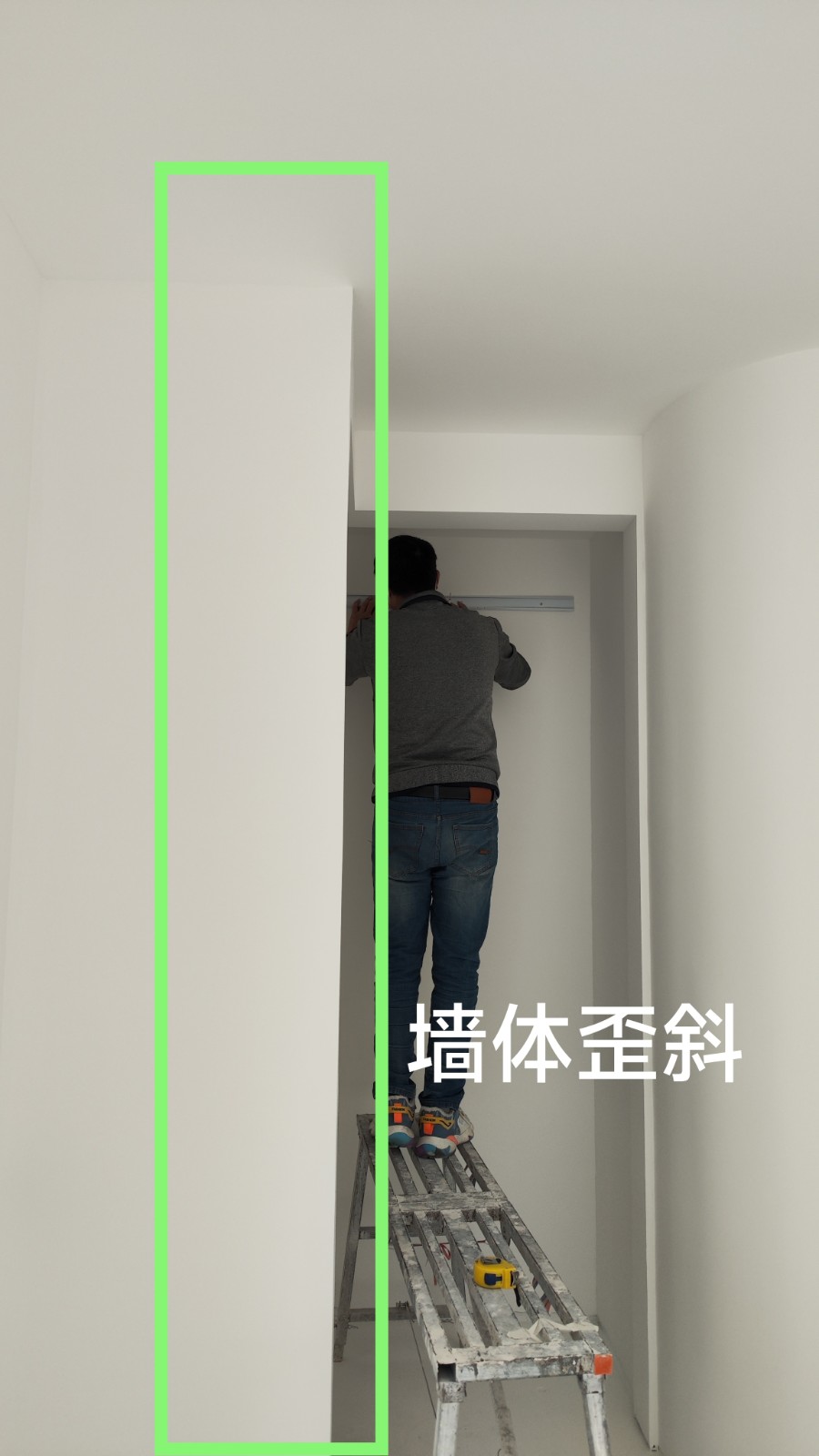

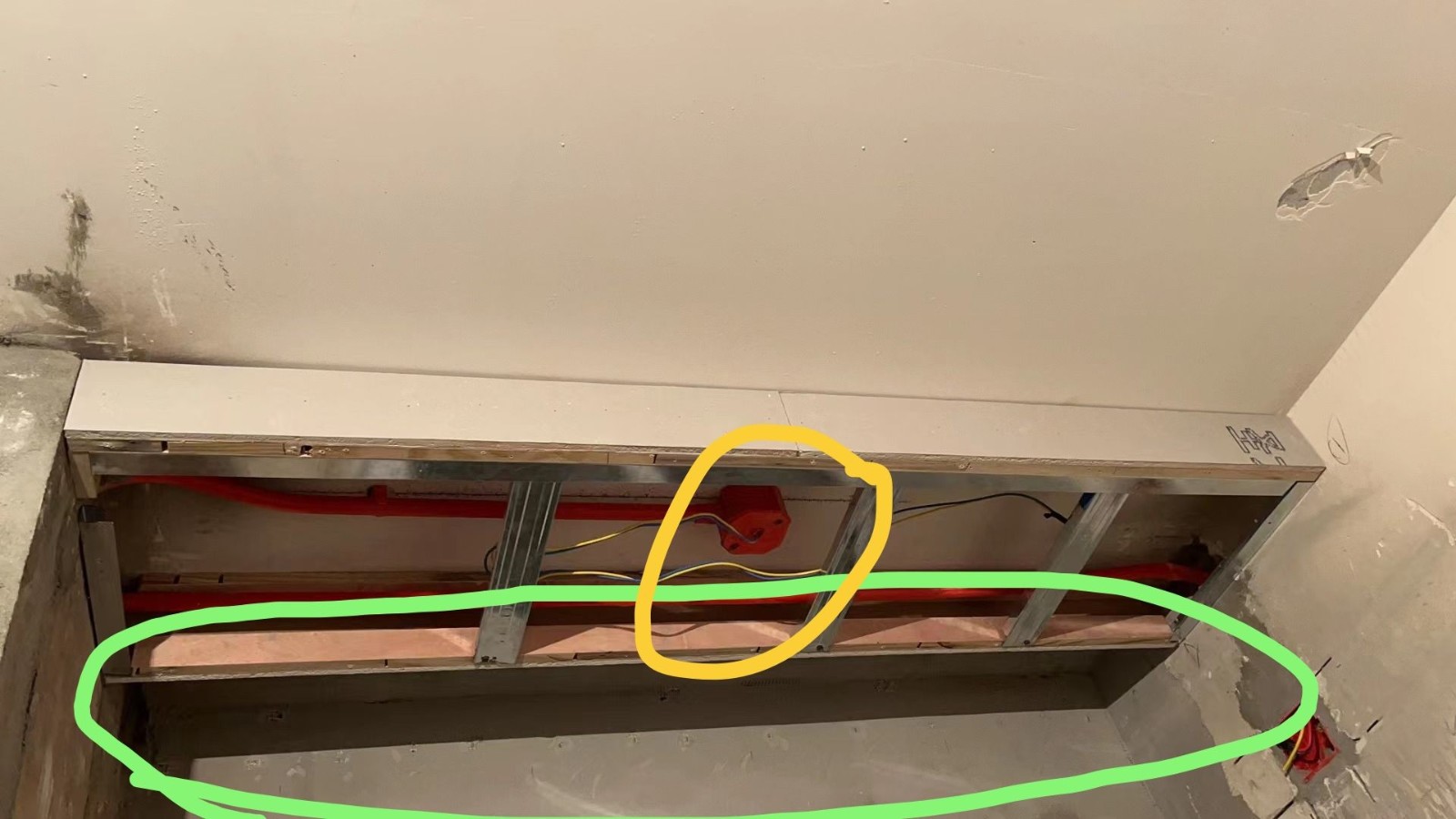

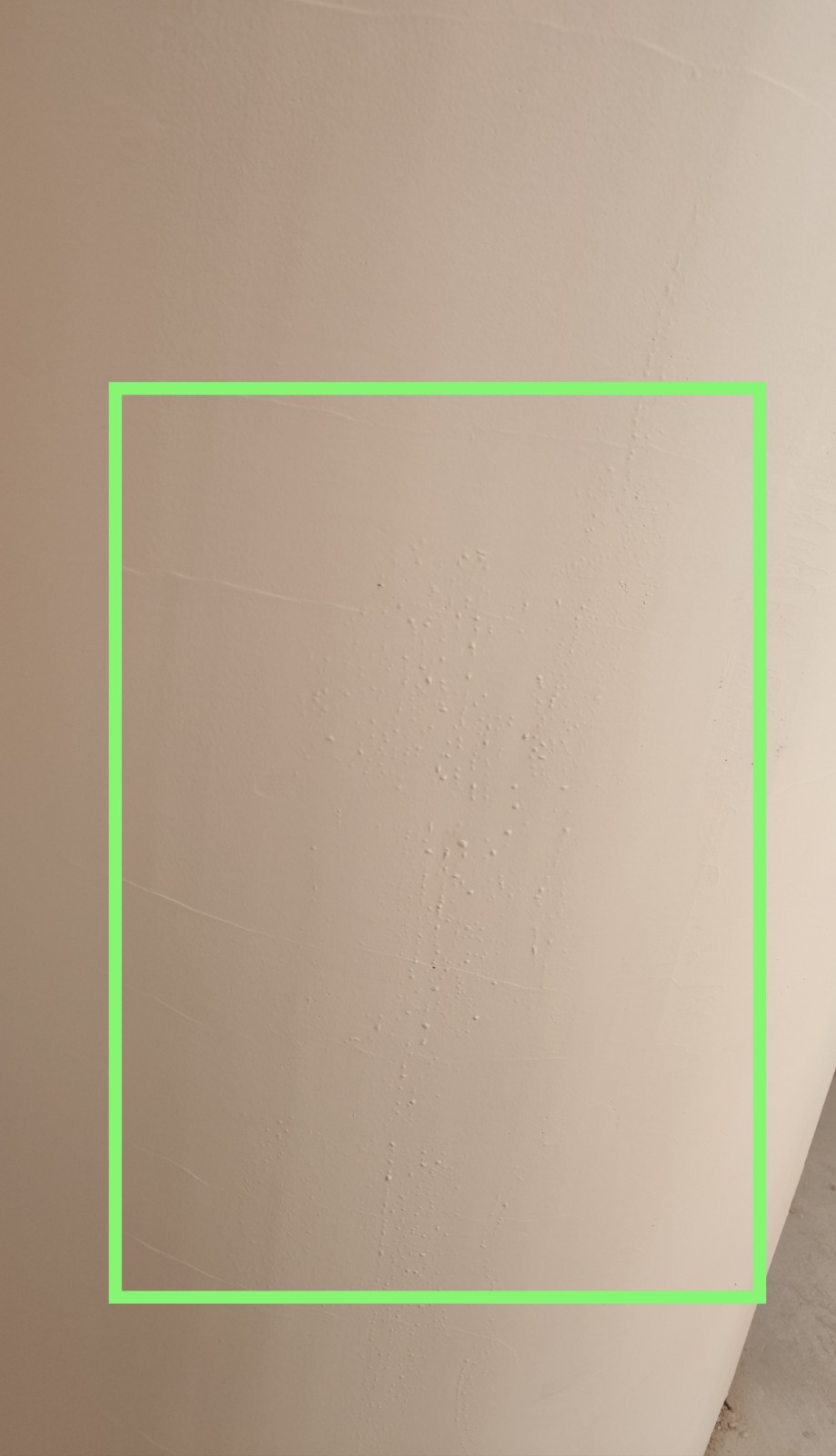

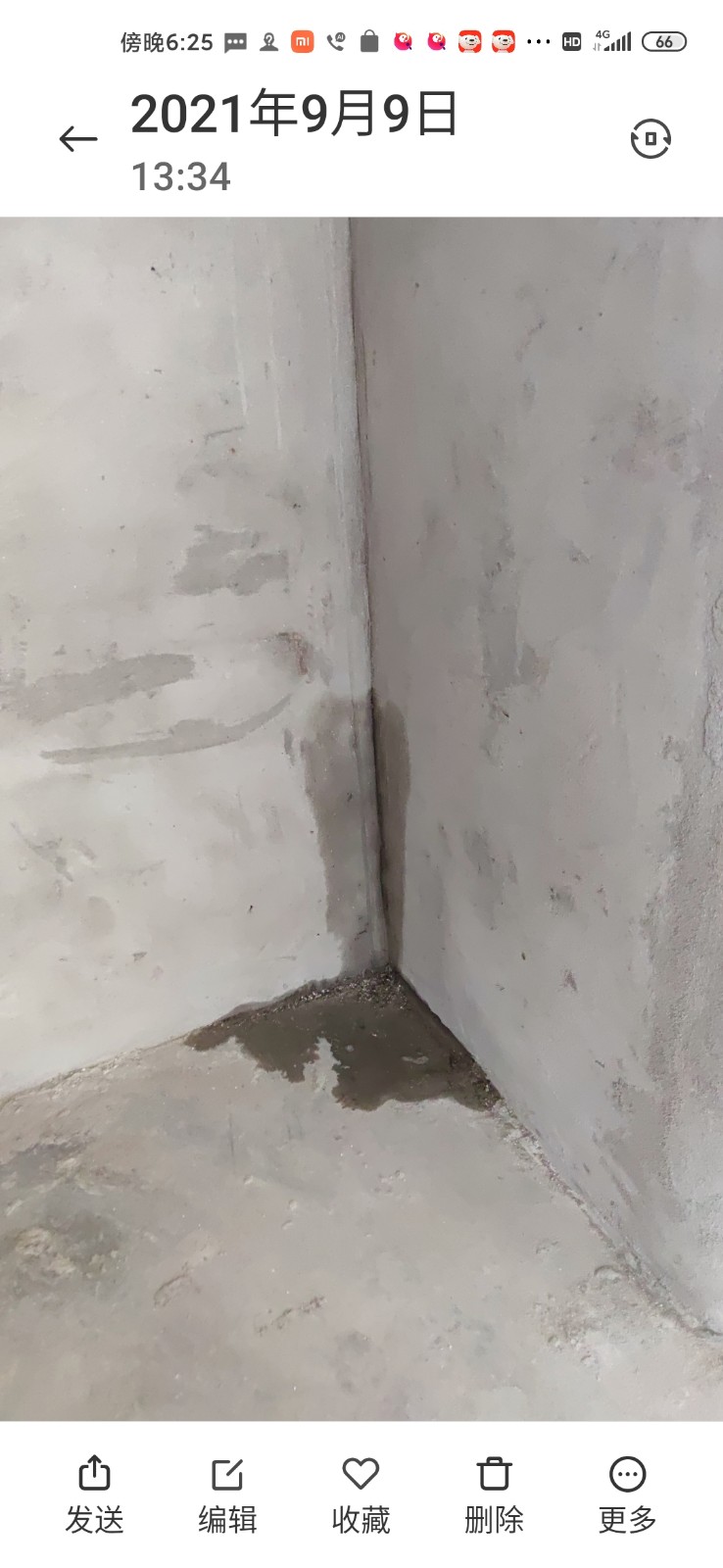

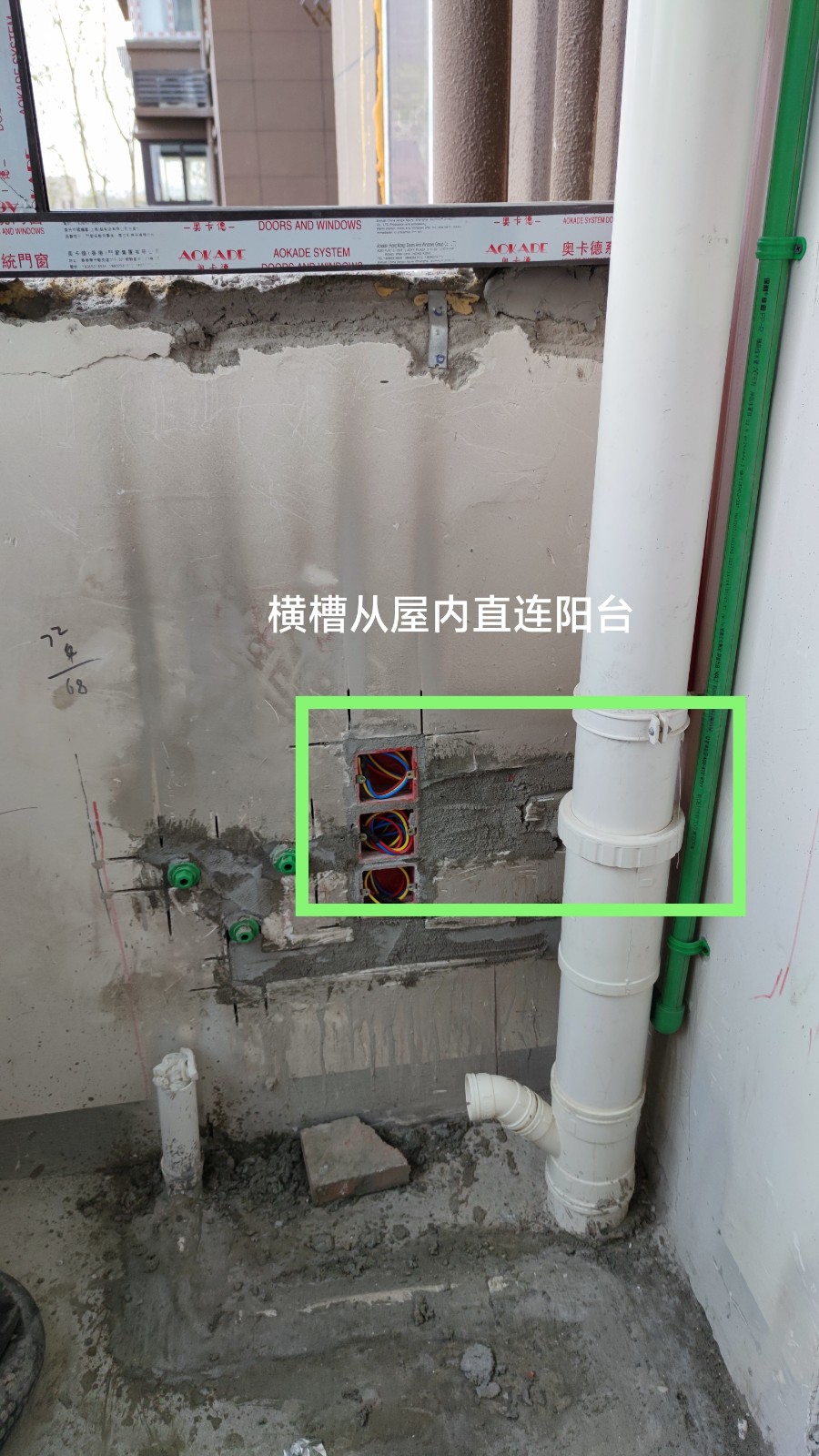

我在這里投訴上海俞潤建筑工程有限責任公司,現概述裝修中遇到的問題,2021年8月7日正式開工,合同約定工期為70個工作日,逾期至今。裝修期間出現各種施工問題并多次返工,諸如:開工時砌墻不放鋼筋、不肯掛鋼絲網,新砌墻體歪斜后經水泥砂漿、油漆階段多次修補,墻泥等厚度超10公分以上,衛生間無止水梁,房間吊頂忘記做窗簾盒,返工后吊頂未打龍骨架,再返工,有的區域吊頂內只放石膏板加一根2公分木方被發現無法承重后再多次返工,水電階段為多收增項款不按照定好的點位施工,后因保留了證據才未承擔多余部分。隊長帶領工人在家中多次隨意大小便,房間里各處都是,后來拿來了便攜馬桶,有甚者長達幾周不處理,排泄物一直存放于家中。許多地方未做到合同約定的施工保護,導致窗戶污損嚴重、滑道受損,瓷磚磕碰,止水帶尺寸錯誤,重做返工,一翻敲砸,修補后導致墻、地面瓷磚出現空鼓,水管管線走窗簾盒內造成后期電動窗簾安裝問題。陽臺等處開橫槽超標,整個施工過程混亂,順序顛倒,哪個工人有空就先做什么,工人沒有時間,就停工。砌墻、水電、吊頂增項款均已支付。第一次做地坪驗收100%不合格,前期所做地坪全屋大面積起砂、空鼓、誤差超標,其中空鼓面積可達全屋60%以上,前后更換三家地板廠家不予鋪設地板。作為業主自己找監理出了驗收報告,公司工程部經理蔣文鑫,施工管家丑慶詞等人起初仍不愿至工地查看,各種微詞,后經多次要求,終于移步工地,但仍說沒問題。這些都留有錄音證據,最終強烈要求將不合格地面鏟除干凈,重新做地坪。第二次做地平仍全屋大面積空鼓開裂,誤差超標。

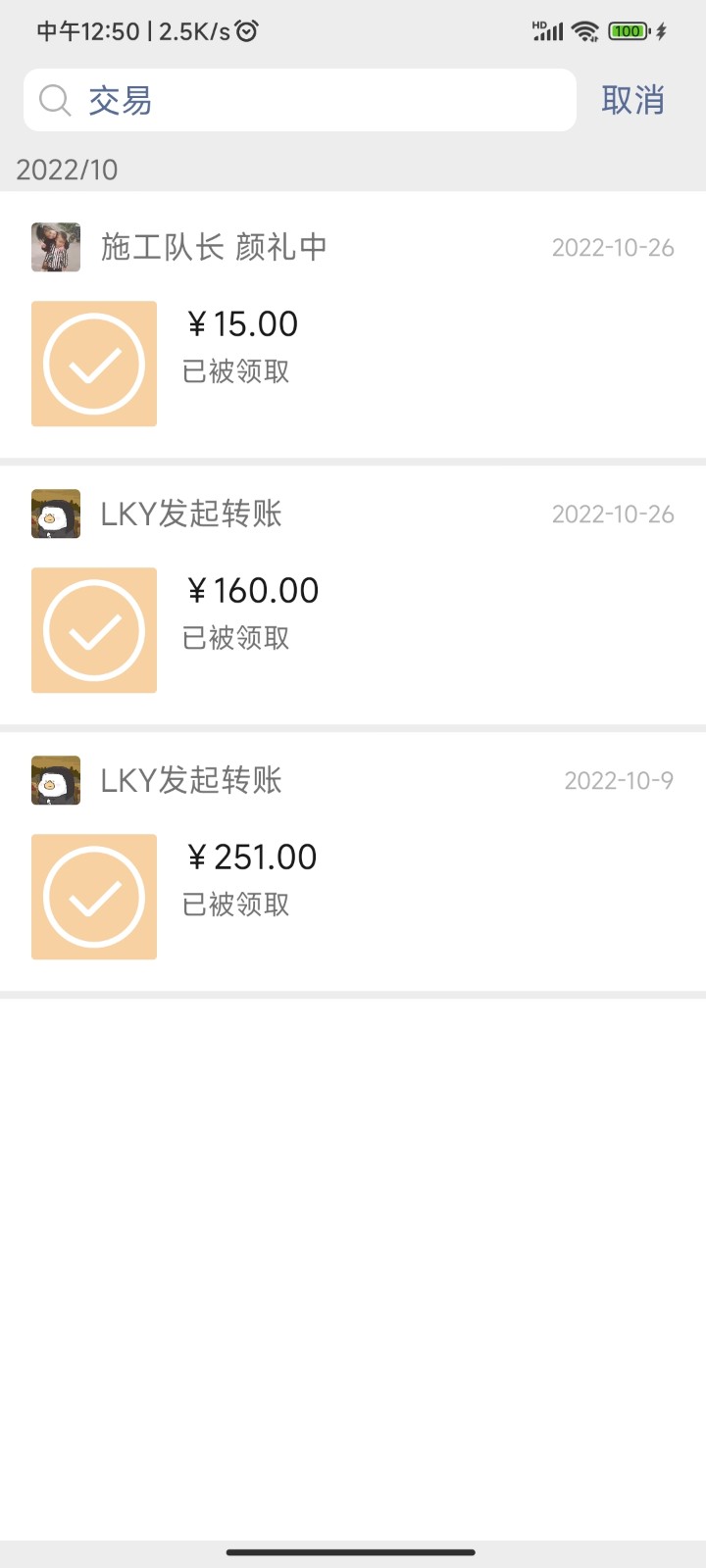

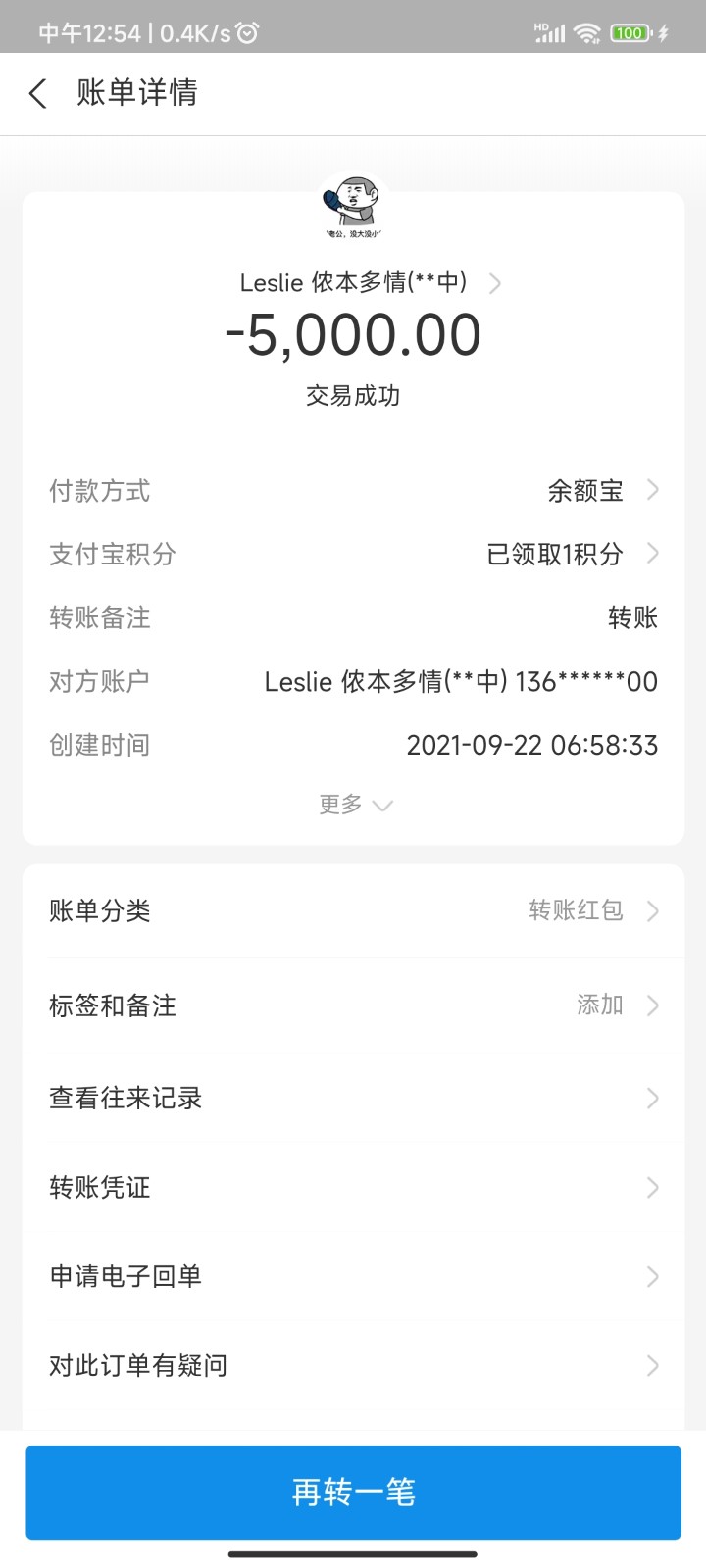

裝修拖延至今,所有購買家具,定制產品都在倉庫擺放無法安裝、發貨,被廠家不斷催促,有的無倉庫擺放甚至面臨丟失可能,無時間精力再與公司拖延,若俞潤公司無能力保證施工質量并盡快交付,要求全額賠付裝修款。
